Gia công cốt thép cột đúng kỹ thuật và đúng quy trình
Trong kết cấu bê tông cốt thép, cột là một trong những cấu kiện quan trọng, có nhiệm vụ tiếp nhận và truyền tải trọng từ các tầng công trình xuống hệ móng. Vì vậy, chất lượng gia công cốt thép cột có ảnh hưởng trực tiếp đến quá trình lắp dựng cốt thép và khả năng làm việc của cấu kiện sau khi hoàn thiện.
Gia công cốt thép cột không đơn giản chỉ là cắt thép theo kích thước rồi uốn thành hình. Quá trình này cần được thực hiện dựa trên bản vẽ kết cấu, bảng thống kê thép và các yêu cầu kỹ thuật liên quan. Chỉ một sai lệch về đường kính, chiều dài, vị trí cắt, vị trí uốn hoặc số lượng thép cũng có thể gây khó khăn cho quá trình lắp dựng.
Đặc biệt, nếu thép được gia công sai phải cắt bỏ hoặc chỉnh sửa, công trình có thể phát sinh thêm chi phí nhân công, vật tư và thời gian thi công. Do đó, kiểm soát gia công cốt thép cột ngay từ đầu là một bước quan trọng trong quy trình thi công phần kết cấu.
Vì sao cần gia công cốt thép cột đúng kỹ thuật?
Trong một công trình, thép cột thường bao gồm thép dọc, thép đai và các chi tiết thép liên quan. Mỗi loại thép có kích thước, số lượng và yêu cầu gia công khác nhau.
Nếu gia công cốt thép cột không đúng theo bản vẽ, những vấn đề có thể phát sinh gồm:
- Chiều dài thanh thép không đúng thiết kế.
- Vị trí neo hoặc nối thép bị sai.
- Thép đai không đúng kích thước.
- Số lượng thanh thép không chính xác.
- Thép bị cắt thừa gây lãng phí.
- Phát sinh thép vụn.
- Khó khăn khi lắp dựng tại công trường.
- Phải chỉnh sửa hoặc gia công lại.
- Làm chậm tiến độ thi công.
Đối với những công trình có nhiều loại cột, việc kiểm soát gia công cốt thép cột càng cần được chú trọng. Nếu các bộ thép không được phân loại và đánh dấu rõ ràng, rất dễ xảy ra tình trạng lấy nhầm thép giữa các cấu kiện.
Vì vậy, gia công thép cột cần được thực hiện theo một quy trình rõ ràng từ khâu đọc bản vẽ, thống kê, đo đạc, đánh dấu, cắt, uốn cho đến phân loại và bàn giao cho đội lắp dựng.

Gia công cốt thép cột gồm những công việc gì?
Về cơ bản, gia công cốt thép cột có thể được triển khai qua các công đoạn chính:
- Đọc và kiểm tra bản vẽ kết cấu.
- Thống kê chi tiết thép cột.
- Xác định đường kính và số lượng thép.
- Tính toán chiều dài từng thanh.
- Đo và đánh dấu vị trí cắt.
- Cắt thép.
- Đánh dấu vị trí uốn.
- Uốn thép theo yêu cầu.
- Kiểm tra kích thước sau khi gia công.
- Phân loại thép theo từng cột.
- Đánh dấu và tập kết thép.
- Bàn giao cho công tác lắp dựng.
Việc thực hiện đầy đủ các bước trên giúp gia công cốt thép cột có tính hệ thống, hạn chế nhầm lẫn và giảm lượng thép phải gia công lại.
Bước 1: Thống kê chi tiết thép cột trước khi gia công
Đây là bước đầu tiên và cũng là bước rất quan trọng trong quy trình gia công cốt thép. Trước khi bắt đầu cắt thép, người phụ trách cần đọc kỹ bản vẽ kết cấu để xác định chính xác thông tin của từng loại cột.
Các nội dung cần kiểm tra gồm:
- Ký hiệu cột.
- Kích thước tiết diện cột.
- Đường kính thép dọc.
- Số lượng thép dọc.
- Đường kính thép đai.
- Khoảng cách thép đai.
- Kích thước thép đai.
- Chiều dài thép.
- Chiều dài neo.
- Chiều dài nối chồng nếu có.
- Các vị trí uốn hoặc móc theo thiết kế.

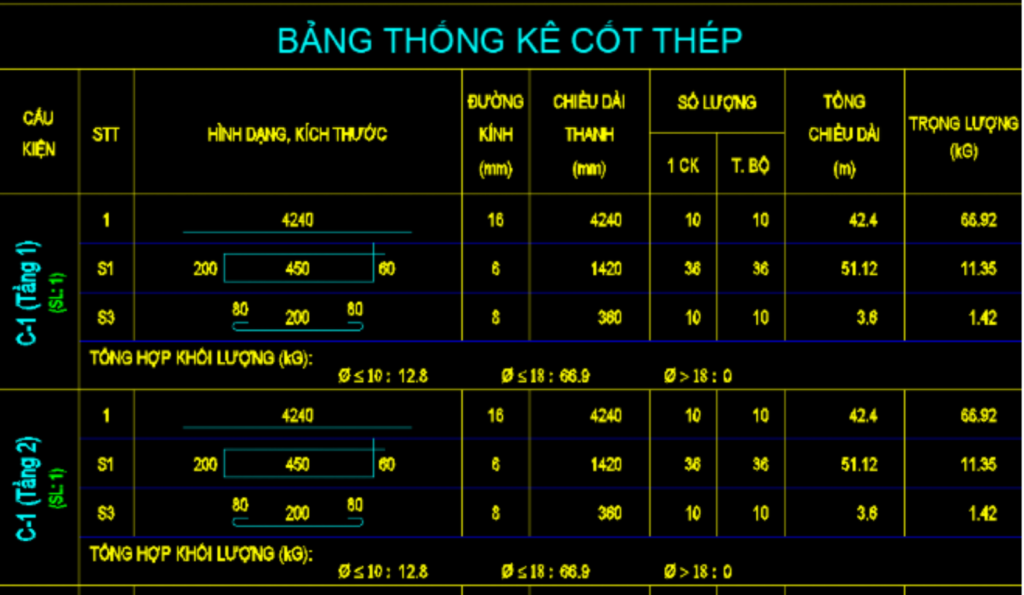

Sau khi kiểm tra, cần lập bảng thống kê thép cho từng loại cột. Bảng thống kê là cơ sở để thực hiện gia công cốt thép cột chính xác hơn.

Không nên cắt thép theo kinh nghiệm
Một lỗi thường gặp tại công trường là người thợ dựa vào kinh nghiệm để ước lượng chiều dài thép rồi tiến hành cắt. Cách làm này có thể gây sai số và dẫn đến việc phải nối, cắt hoặc thay thế thép. Do đó, gia công thép cột cần dựa trên bản vẽ và bảng thống kê thay vì chỉ dựa vào kinh nghiệm của người thi công.

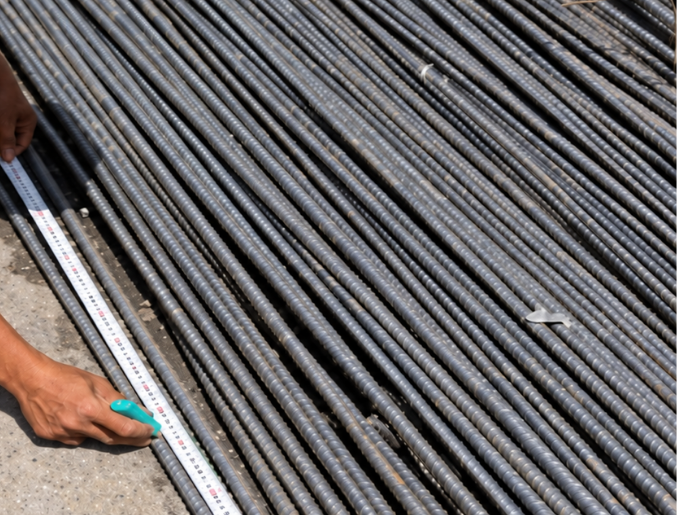

Bước 2: Đo chiều dài và đánh dấu vị trí cắt
Sau khi có bảng thống kê, bước tiếp theo trong gia công cốt thép cột là đo và đánh dấu chiều dài cần cắt. Thanh thép cần được đặt trên bề mặt tương đối bằng phẳng để dễ đo. Người thực hiện sử dụng thước đo phù hợp và đánh dấu chính xác vị trí cần cắt. Tùy từng loại thép, vị trí đánh dấu có thể liên quan đến:
- Chiều dài tổng thể.
- Chiều dài đoạn neo.
- Vị trí nối.
- Vị trí uốn.
- Kích thước thép đai.
- Chiều dài móc.
Đánh dấu trước giúp người thợ dễ dàng kiểm tra lại kích thước trước khi đưa thép vào máy cắt. Đây là một công đoạn đơn giản nhưng có vai trò lớn trong gia công cốt thép cột, bởi sai số ở bước đo có thể kéo theo sai số ở toàn bộ quá trình phía sau.

Bước 3: Cắt thép theo kích thước đã xác định
Sau khi đo và đánh dấu, thép được đưa vào thiết bị cắt phù hợp. Tùy đường kính thép và điều kiện thi công, có thể sử dụng:
- Máy cắt cầm tay.
- Máy cắt thủy lực.
- Máy cắt bàn.
- Các thiết bị cắt thép chuyên dụng khác.
Khi gia công cốt thép cột, cần lựa chọn thiết bị phù hợp với đường kính thép để đường cắt chính xác và hạn chế biến dạng thanh thép. Sau khi cắt, nên kiểm tra nhanh chiều dài thanh thép trước khi chuyển sang bước tiếp theo.
Một số lưu ý khi cắt thép
- Cắt đúng vị trí đã đánh dấu.
- Kiểm tra lại chiều dài trước khi cắt hàng loạt.
- Không tự ý thay đổi kích thước theo kinh nghiệm.
- Không để lẫn các thanh thép có kích thước khác nhau.
- Tập kết thép đã cắt theo từng nhóm.
Nếu cần cắt số lượng lớn, nên thực hiện một vài thanh mẫu trước để kiểm tra. Khi kích thước đã chính xác mới triển khai đồng loạt. Cách làm này giúp giảm đáng kể lượng thép bị cắt sai trong quá trình gia công thép cột.

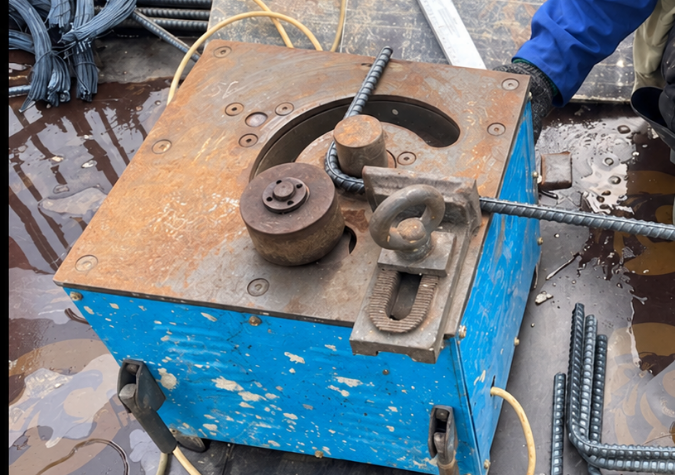

Bước 4: Cắt uốn thép cột đúng vị trí
Sau khi cắt, một số loại thép cần được uốn theo hình dạng và kích thước được thể hiện trên bản vẽ. Đặc biệt đối với thép đai, quá trình cắt uốn thép cột cần đảm bảo hình dạng và kích thước phù hợp với tiết diện cột. Các thiết bị thường được sử dụng gồm:
- Máy uốn thép.
- Máy uốn thép bàn.
- Máy uốn thủy lực.
- Thiết bị uốn chuyên dụng.
Khi cắt uốn thép cột, cần chú ý:
- Uốn đúng vị trí.
- Đúng góc.
- Đúng kích thước.
- Không làm biến dạng quá mức thanh thép.
- Kiểm tra kích thước thép sau khi uốn.
Đối với thép đai, cần đặc biệt kiểm tra kích thước trong và ngoài của đai để khi lắp dựng không xảy ra tình trạng đai quá nhỏ hoặc quá lớn so với yêu cầu.

Bước 5: Gia công thép đai cột
Thép đai có nhiệm vụ liên kết các thanh thép dọc và tạo thành hệ khung cốt thép của cột. Vì vậy, trong gia công cốt thép cột, thép đai cần được kiểm soát riêng về:
- Đường kính.
- Kích thước.
- Số lượng.
- Khoảng cách bố trí.
- Hình dạng.
- Vị trí móc.
- Yêu cầu uốn.
Thép đai sau khi gia công nên được bó thành từng nhóm theo từng loại cột.
Ví dụ:
Cột C1 → một nhóm thép đai C1.
Cột C2 → một nhóm thép đai C2.
Cách phân loại này giúp đội thi công dễ dàng nhận biết và lấy đúng thép khi lắp dựng.
Bước 6: Kiểm tra thép sau khi gia công
Không nên kết thúc gia công cốt thép cột ngay sau khi cắt và uốn. Sau khi gia công, cần kiểm tra lại sản phẩm.
Các nội dung kiểm tra có thể bao gồm:
Kiểm tra đường kính
Đảm bảo thép được gia công đúng chủng loại và đường kính theo thiết kế.
Kiểm tra chiều dài
Đo lại những thanh thép quan trọng để phát hiện sai số trước khi đưa ra công trường.
Kiểm tra hình dạng
Đối với thép đai và thép đã uốn, cần kiểm tra hình dạng có phù hợp với bản vẽ hay không.
Kiểm tra số lượng
Đảm bảo số lượng thép đã gia công đủ theo bảng thống kê.
Kiểm tra phân loại
Các thanh thép phải được phân loại rõ ràng theo từng cột, từng loại cấu kiện và từng đường kính. Công tác kiểm tra giúp hạn chế việc phát hiện sai sót khi thép đã được đưa lên vị trí lắp dựng.

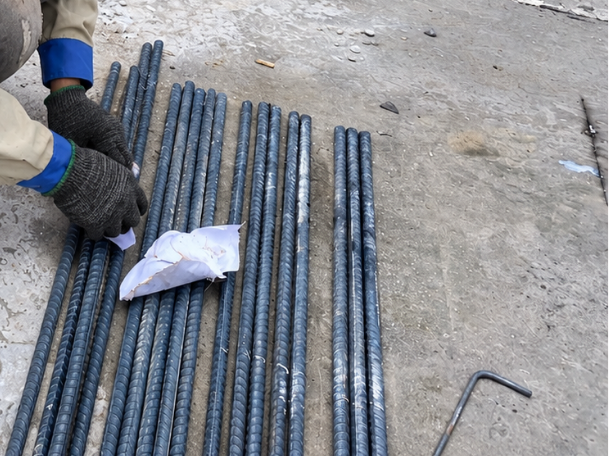

Bước 7: Sắp xếp thép đã gia công theo từng bộ
Sau khi hoàn thành gia công cốt thép cột, thép cần được sắp xếp khoa học. Mỗi bộ thép nên được:
- Phân loại riêng.
- Bó gọn.
- Đánh dấu.
- Ghi rõ ký hiệu cột.
- Ghi rõ đường kính.
- Sắp xếp theo trình tự sử dụng.
Không nên để thép của nhiều loại cột lẫn vào nhau. Đặc biệt với những công trình có nhiều kích thước cột, việc phân loại thép sau gia công cốt thép cột giúp hạn chế nhầm lẫn trong quá trình lắp dựng. Một bộ thép được đánh dấu rõ ràng sẽ giúp công nhân dễ dàng xác định đúng vị trí, từ đó rút ngắn thời gian tìm kiếm và lắp đặt.

Những sai sót thường gặp khi gia công cốt thép cột
Trong thực tế thi công, một số lỗi thường gặp khi gia công cốt thép cột gồm:
Cắt thép theo kinh nghiệm
Đây là lỗi không nên xảy ra. Chiều dài thép cần căn cứ vào bản vẽ và bảng thống kê.
Không kiểm tra trước khi cắt hàng loạt
Nếu thanh mẫu đã sai nhưng vẫn tiếp tục cắt hàng loạt, lượng thép bị sai sẽ rất lớn.
Nhầm đường kính thép
Các loại thép có đường kính gần nhau rất dễ bị lấy nhầm nếu không phân loại rõ ràng.
Sai kích thước thép đai
Thép đai quá lớn hoặc quá nhỏ đều gây khó khăn cho quá trình lắp dựng.
Không đánh dấu thép sau khi gia công
Nếu không có ký hiệu rõ ràng, thép của các loại cột rất dễ bị trộn lẫn.
Không kiểm soát thép vụn
Việc cắt không hợp lý có thể làm tăng lượng thép vụn, gây lãng phí vật tư.
Tự ý thay đổi kích thước
Mọi thay đổi liên quan đến cấu tạo cốt thép cần được kiểm tra và xử lý theo hồ sơ thiết kế, không nên tự ý điều chỉnh tại công trường.
Làm thế nào để hạn chế thép vụn khi gia công?
Một trong những lợi ích quan trọng của gia công cốt thép cột đúng quy trình là hạn chế lượng thép bị lãng phí. Để giảm thép vụn, có thể:
- Thống kê chính xác số lượng thép.
- Tính toán chiều dài trước khi cắt.
- Kiểm tra bản vẽ trước khi gia công.
- Tối ưu thứ tự cắt.
- Phân loại thép theo đường kính.
- Tận dụng hợp lý các đoạn thép còn lại khi phù hợp với thiết kế.
- Không cắt thép khi chưa xác định chính xác kích thước.
Tuy nhiên, việc tiết kiệm thép không đồng nghĩa với việc tự ý sử dụng những đoạn thép không phù hợp. Mọi phương án sử dụng thép cần đảm bảo yêu cầu kỹ thuật và phù hợp với thiết kế.
Vai trò của giám sát trong gia công cốt thép cột
Giám sát hoặc kỹ sư phụ trách cần kiểm soát gia công cốt thép cột ngay từ khâu chuẩn bị. Các công việc cần thực hiện gồm:
- Kiểm tra bản vẽ kết cấu.
- Kiểm tra bảng thống kê thép.
- Kiểm tra chủng loại thép.
- Kiểm tra đường kính thép.
- Kiểm tra kích thước sau cắt.
- Kiểm tra hình dạng sau uốn.
- Kiểm tra số lượng.
- Kiểm tra việc phân loại.
- Hướng dẫn công nhân khi có vấn đề phát sinh.
Việc kiểm tra sớm giúp phát hiện sai sót trước khi thép được đưa vào lắp dựng. Nếu phát hiện sai sau khi đã dựng cột, việc chỉnh sửa thường khó khăn hơn và có thể ảnh hưởng đến tiến độ thi công.
Lợi ích khi thực hiện gia công cốt thép cột đúng quy trình
Thực hiện gia công cốt thép cột đúng kỹ thuật mang lại nhiều lợi ích cho công trình.
Lắp dựng nhanh hơn
Thép đã được cắt, uốn và phân loại sẵn giúp công nhân dễ dàng đưa vào vị trí lắp dựng.
Hạn chế sửa chữa
Kích thước chính xác giúp giảm tình trạng thép không vừa, thép thiếu chiều dài hoặc đai không đúng kích thước.
Tiết kiệm vật tư
Kiểm soát tốt chiều dài cắt giúp giảm thép vụn và hạn chế việc phải cắt lại.
Kiểm soát tiến độ
Quá trình gia công thép cột được chuẩn bị tốt sẽ giúp công tác lắp dựng diễn ra liên tục hơn.
Giảm chi phí
Hạn chế thép hư hỏng, nhân công sửa chữa và thời gian chờ đợi sẽ góp phần giảm chi phí thi công.
Đảm bảo đúng thiết kế
Quan trọng nhất, gia công cốt thép cột đúng bản vẽ là cơ sở để quá trình lắp dựng cốt thép được thực hiện đúng yêu cầu thiết kế.
Lưu ý quan trọng khi gia công cốt thép cột
Để quá trình gia công cốt thép cột đạt hiệu quả, cần lưu ý:
- Luôn kiểm tra bản vẽ trước khi gia công.
- Không cắt thép theo ước lượng.
- Không tự ý thay đổi kích thước thép.
- Kiểm tra thép trước khi cắt hàng loạt.
- Sử dụng máy móc phù hợp với đường kính thép.
- Đo và đánh dấu rõ ràng.
- Kiểm tra thép sau khi cắt và uốn.
- Phân loại thép theo từng cột.
- Ghi chú rõ ràng sau khi gia công.
- Kiểm soát lượng thép vụn.
- Phối hợp giữa bộ phận gia công và bộ phận lắp dựng.
Đặc biệt, khi công trình có nhiều loại cột, việc lập bảng thống kê và đánh dấu từng bộ thép càng trở nên cần thiết.

Gia công cốt thép cột là một công đoạn quan trọng trong quá trình thi công kết cấu bê tông cốt thép. Công việc này cần được thực hiện dựa trên bản vẽ thiết kế, bảng thống kê thép và quy trình kiểm soát rõ ràng.
Một quy trình gia công cốt thép cột hợp lý cần bắt đầu từ việc thống kê chính xác, đo và đánh dấu chiều dài, cắt thép, uốn thép, kiểm tra sản phẩm rồi phân loại theo từng bộ trước khi đưa vào lắp dựng.
Do đó, gia công cốt thép cột đúng kỹ thuật không chỉ giúp lắp dựng dễ dàng mà còn góp phần kiểm soát chất lượng, tiến độ và chi phí của công trình.
Việt Kiến Trúc hướng đến việc chia sẻ những kiến thức thực tế về kiến trúc, kết cấu, xây dựng và thi công nhà ở, giúp chủ đầu tư và người làm nghề có thêm cơ sở để kiểm soát chất lượng công trình từ những công đoạn đầu tiên.
Bạn đang chuẩn bị xây nhà và muốn kiểm soát tốt chất lượng phần kết cấu? Hãy theo dõi Việt Kiến Trúc – Kiến tạo không gian sống để cập nhật thêm kiến thức về thiết kế, kết cấu và thi công nhà ở thực tế.
